اعمال معمل سكر الثورة -حلب
تأهيل كامل للمرجل الثالث وصيانة المرجل الأول والثاني – معمل سكر الثورة
الجهة المنفذة: شركة السباعي للإنشاءات المعدنية
مدة التنفيذ: 6 أشهر
فترة التنفيذ: 24/01/2023 – 24/06/2023
استطاعة المرجل: 40 طن
الضغط التشغيلي: 40 طن
الضغط التصميمي: 60 طن
أولاً: الأعمال التحضيرية
- فحص شامل باستخدام الفحص البصري والموجات فوق الصوتية (UT).
- إعداد خطة عمل تفصيلية لكل مرجل.
ثانيًا: تأهيل المرجل الثالث
- تفريغ وتنظيف داخلي بضغط عالي.
- فك وتقييم الشبكات الأنبوبيّة الداخلية.
- استبدال الأنابيب والمآخذ بأنابيب فولاذية مخصصة.
- لحام صناعي وفق ASME Section I + فحوصات RT, PT, UT.
- تركيب عوازل حرارية جديدة.
- تأهيل حجرة الاحتراق، الشبكات، والبوابات.
- تركيب نظام تحكم ومراقبة جديد + طلاء خارجي مقاوم.
ثالثًا: صيانة المرجل الأول والثاني
- تنظيف داخلي للأنابيب وحجرة الاحتراق.
- فحص بالـ UT وMT للأنابيب.
- إصلاح واستبدال الأجزاء التالفة.
- ضبط صمامات ومنظمات الضغط والمعايرة.
- إعادة تركيب العوازل عند الحاجة.
رابعًا: الاختبارات والتشغيل
- اختبارات ضغط مائي (Hydrostatic Test).
- تشغيل تجريبي 10 أيام لكل مرجل.
- توثيق الضغط، الحرارة، والكفاءة الحرارية.
خامسًا: السلامة والجودة
- تنفيذ وفق كود OSHA وNFPA.
- مواصفات معتمدة من الشركة العامة للسكر + ISO 9001.
- توثيق كامل: MTCs، WPS، تقارير فحص واختبارات
إنشاء محطة غاز الكربون ولبن الكلس – معمل سكر الثورة
الجهة المنفذة: شركة السباعي للإنشاءات المعدنية
مدة التنفيذ: 6 أشهر
فترة التنفيذ: 20/05/2024 – 25/11/2024
أولاً: الأعمال التحضيرية
- تحديد الموقع وفق مخطط التوسعة.
- إعداد المخططات التفصيلية للخزانات والأنابيب.
ثانيًا: إنشاء محطة غاز الكربون
- تصنيع وتركيب خزانات تنقية غاز CO₂ من ستانلس ستيل 304.
- تركيب شبكة أنابيب 24″–4″، فولاذ مقاوم للضغط.
- تركيب أنظمة التحكم:
- صمامات أمان
- مقاييس ضغط وتدفق
- منظم تدفق
ثالثًا: إنشاء محطة لبن الكلس
- تصنيع خزانين 10م³ من فولاذ الكربون.
- تركيب نظام تحريك داخلي بمحركات ميكانيكية.
- شبكة أنابيب SS 304 لنقل لبن الكلس.
- تركيب مضخات عالية الكفاءة + وصلات مرنة.
- عزل حراري وأنظمة تهوية.
رابعًا: الأعمال الميكانيكية
- تركيب ومعايرة جميع التجهيزات.
خامسًا: الاختبارات والتشغيل
- اختبار ضغط كامل للخزانات والأنابيب.
- كشف تسرب غاز.
- تشغيل تجريبي 4 أيام.
- توثيق القيم التشغيلية بتقرير فني.
سادسًا: السلامة والجودة
- تنفيذ وفق NFPA – OSHA – ISO 45001.
- توثيق: MTCs، WPS، PQR، NDT.
سأكمل في الرد التالي باقي المشاريع:
- تنفيذ فرن الكلس
- إنشاء خزانات الفيول والملس
- استبدال شبكة الأنابيب
- تأهيل قسم تجفيف السكر
- تأهيل قسم تجفيف التفل
تنفيذ فرن الكلس بالكامل – معمل سكر الثورة
الجهة المنفذة: شركة السباعي للإنشاءات المعدنية
مدة التنفيذ: 4 أشهر
فترة التنفيذ: 10/07/2024 – 30/10/2024
أولاً: الأعمال التحضيرية
- دراسة ميدانية شاملة لمنظومة أفران الكلس (الفرن، أنظمة التغذية، غرف الاحتراق…).
- تنسيق جدول توقف جزئي مع إدارة المعمل.
- إعداد المخططات التنفيذية وخطط الصيانة المعتمدة.
ثانيًا: أعمال التفكيك والمعالجة
- تفكيك البطانة الحرارية الداخلية كاملة باستخدام أدوات حرارية ميكانيكية.
- إزالة الرواسب والغبار الجيري من جميع المسارات.
- استبدال الأجزاء المعدنية التالفة (أبواب، قنوات تغذية…).
ثالثًا: أعمال إعادة التأهيل والتركيب
- تبطين الأفران بطوب حراري عالي الألومينا.
- تركيب أنظمة تثبيت ميكانيكية (Anchors).
- إصلاح الهيكل المعدني الخارجي واستبدال الصفائح المتآكلة.
- تنفيذ لحامات صناعية + طلاء مقاوم للحرارة.
- صيانة أنظمة الاحتراق والتغذية (مواسير، فوهات، موزعات).
رابعًا: الأعمال الميكانيكية
- صيانة المحاور، القوابض، وأنظمة الرفع.
- استبدال أنظمة التحكم الحراري (Thermocouples – RTDs – Safety Systems).
خامسًا: الاختبارات والتشغيل
- تسخين تدريجي (Drying Curve).
- تشغيل تجريبي بكامل الحمل الحراري.
- ضبط القيم التشغيلية (درجة الحرارة، زمن الإقامة، الوقود).
سادسًا: السلامة والجودة
- تنفيذ ضمن NFPA – OSHA – ISO 45001.
- ضبط جودة كامل: تقارير MTCs، فحوصات UT, RT، محاضر تركيب.
إنشاء خزانات الفيول والملس – معمل سكر الثورة
الجهة المنفذة: شركة السباعي للإنشاءات المعدنية
مدة التنفيذ: 7 أشهر
فترة التنفيذ: 05/12/2022 – 25/06/2023

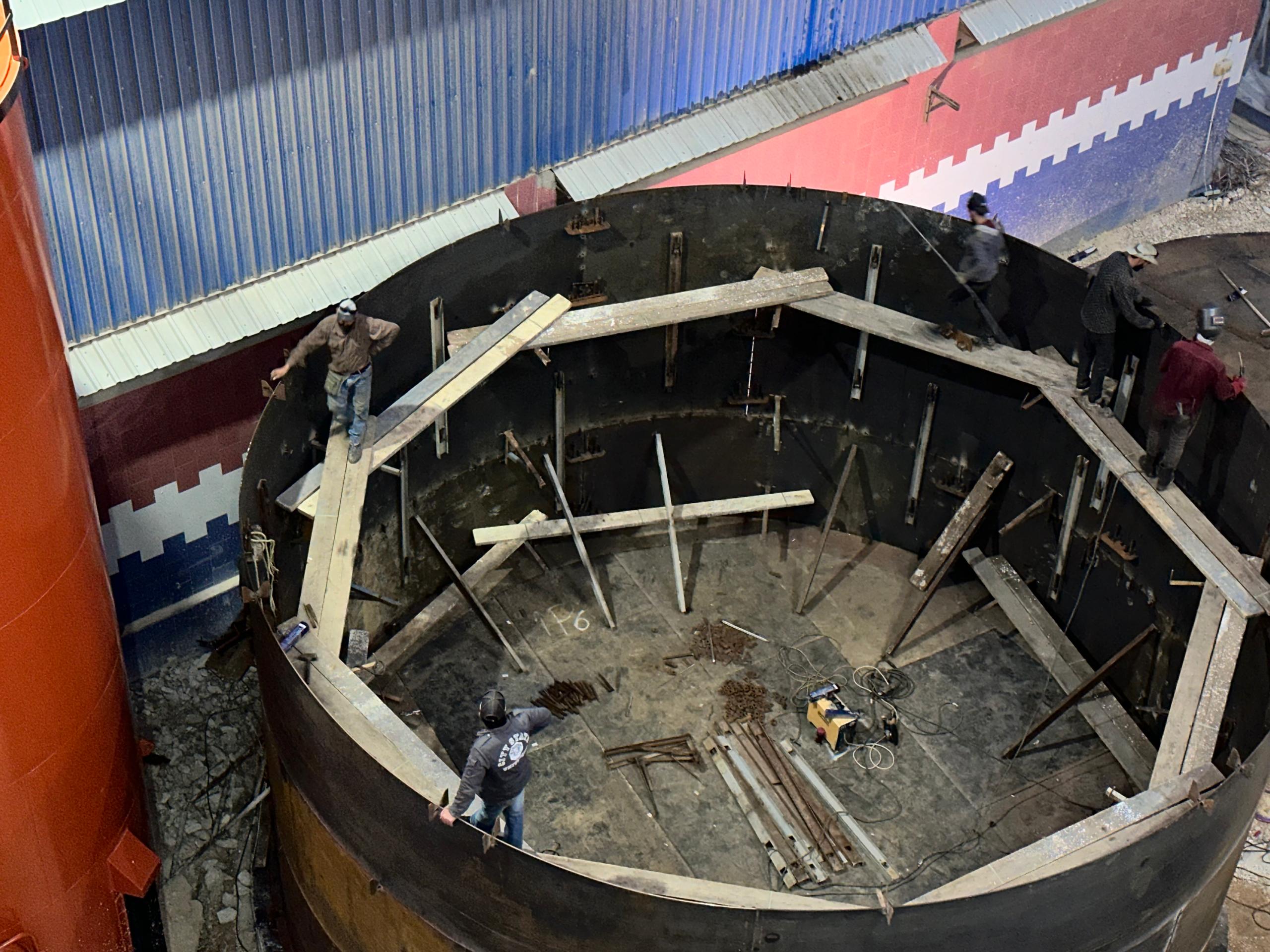

أنواع الخزانات:
- فيول يومي: 2 خزانات – 16م قطر × 5م ارتفاع – 1000م³
- فيول رئيسي: 2 خزانات – 34م قطر × 12م ارتفاع – 10,000م³
- خزان ملس: 3 خزانات – 24م قطر × 11م ارتفاع – 5000م³
أولاً: الأعمال التحضيرية
- دراسة ميدانية للموقع، إعداد مخططات تنفيذية.
- تهيئة الأرض والأساسات الخرسانية المسلحة.
ثانيًا: إنشاء خزانات الفيول
- تصنيع الصفائح الفولاذية (ASTM A37).
- لحام وتجميع موقعي وفق WPS – PQR – NDT.
- تجهيزات: Manholes، مقاييس مستوى، صمامات.
- طلاء مقاوم + تركيب شبكة تغذية/تفريغ + وشائع تسخين.
ثالثًا: خزانات المِلس
- خزانات فولاذية مبطنة بإيبوكسي غذائي.
- أنابيب ربط SS 304 + تصريف وغسيل دوري.
رابعًا: الأعمال الميكانيكية
- تركيب أجهزة قياس الضغط والتدفق.
خامسًا: الاختبارات والتشغيل
- اختبار ضغط هيدروليكي + اختبار العزل.
- تشغيل تجريبي كامل وتوثيق القيم التشغيلية.
سادسًا: السلامة والجودة
- تنفيذ حسب NFPA، OSHA، API.
- توثيق كامل: MTC، تقارير لحام، QA/QC.
استبدال شبكات الأنابيب – معمل سكر الثورة
مدة التنفيذ: سنة واحدة
فترة التنفيذ: 01/12/2023 – 25/11/2024
إجمالي الكمية المنفذة: 136,610 إنش طولي
الأقطار: من 1″ إلى 36″
الخامات: SS 304/316 + CS ASTM A106/A53
أولاً: الأعمال التحضيرية
- مسح دقيق للشبكات القديمة.
- تخطيط المسارات الجديدة حسب متطلبات التشغيل.
ثانيًا: التفكيك والإزالة
- تفكيك دقيق باستخدام Cold/Plasma Cutting.
- عزل شبكات الإنتاج ومنع التلوث.
- ترحيل الأنابيب إلى نقاط التجميع.
ثالثًا: التصنيع والتركيب
- تحضير الوصلات مسبقًا (Spools).
- لحام احترافي مع Weld Maps.
- تثبيت Supports وHangers مقاومة للاهتزازات.
رابعًا: التوصيلات والعزل
- وصلات مرنة، صمامات عزل.
- عزل حراري بصوف صخري + صاج.
- طلاء خارجي مقاوم للتآكل.
خامسًا: الاختبارات والتشغيل
- اختبارات ضغط هيدروليكي + كشف تسريب.
- تشغيل تجريبي متدرج، توثيق القيم.
سادسًا: السلامة والجودة
- تنفيذ وفق ASME B31.1/31.3 + ISO 45001.
- تقارير UT, PT, RT + شهادات مواد + Weld Logs.
إعادة تأهيل قسم تجفيف السكر بالكامل – معمل سكر الثورة
الجهة المنفذة: شركة السباعي للإنشاءات المعدنية
مدة التنفيذ: 3 أشهر
فترة التنفيذ: 23/10/2023 – 15/01/2024
غاية القسم: تجفيف وتعبئة السكر كمرحلة نهائية
أولاً: الأعمال التحضيرية
- تنسيق فني مع إدارة التشغيل لتحديد فترات التوقف.
- مسح فني شامل للمجففات، النواقل، أنظمة التهوية والتحكم.
- إعداد مخططات تنفيذية محدثة Retrofit Plans.
ثانيًا: التفكيك والإزالة
- تفكيك المجففات القديمة (Drums – Cyclones – Exhaust).
- إزالة الأنظمة القديمة للتهوية والغبار.
- نقل المخلفات إلى نقاط التجميع وفق السلامة البيئية.
ثالثًا: التجديد والتركيب
- تركيب مجففات جديدة (دوّارة أو اهتزازية).
- استبدال كامل لخطوط النقل (Screw/Belt/Vibratory).
- تجديد المنصات والهياكل.
- تركيب نظام فصل غبار حديث: Cyclones + Bag Filters + Fans.
رابعًا: الاختبارات والتشغيل
- اختبار تشغيل فردي للأجزاء الميكانيكية والكهربائية.
- التحقق من الاتجاهات، السرعات، الاهتزازات.
خامسًا: السلامة والجودة
- تنفيذ حسب OSHA – ISO 12100 – NFPA 654.
- ضبط جودة وفق النظام المعتمد في المعمل.
إعادة تأهيل قسم تجفيف التفل بالكامل – معمل سكر الثورة
الجهة المنفذة: شركة السباعي للإنشاءات المعدنية
مدة التنفيذ: 4 أشهر
فترة التنفيذ: 02/07/2023 – 22/11/2023
غاية القسم: تجفيف مخلفات الشوندر وتحويلها إلى أعلاف
أولاً: الأعمال التحضيرية
- كشف فني شامل يشمل المجفف، أنظمة النقل، الشفط، التهوية، التحكم.
- إعداد مخططات تنفيذية معتمدة (Shop Drawings).
ثانيًا: التفكيك والإزالة
- تفكيك المجفف القديم بكامل مكوناته.
- إزالة السيور والنواقل المتهالكة.
- ترحيل المخلفات ضمن نظام بيئي منظم.
ثالثًا: التجديد والتركيب
- تركيب نواقل جديدة (Screw/Belt/Chain Conveyors) عالية التحمل.
- تحديث أنظمة الفصل والغبار:
- Cyclones
- Bag Filters
- مراوح طرد صناعي
رابعًا: الاختبارات والتشغيل
- Dry Run Test للمجفف وأنظمة التهوية.
- تجربة تشغيل فعلية بالتفل الرطب، وضبط الرطوبة النهائية.
خامسًا: السلامة والجودة
- تنفيذ وفق OSHA – ISO 45001 – NFPA.
- نظام جودة يشمل:
- فحوصات مواد ومعدات (MTCs)
- تقارير لحام وتجميع (WPS – NDT)
