مشاريعنا

مشروع معمل إسمنت العربية

ضمن مشروع مشروع تأهيل متكامل، نفّذنا ثمانية مشاريع هندسية دقيقة في قلب المنشأة الصناعية — بدءًا من تأهيل الأفران الرئيسية ومرورًا بخزانات الفيول، وحدات السيكلون، ووصولًا إلى أنظمة التعبئة والضواغط. كل تفصيل تم تنفيذه وفق معايير NFPA، OSHA، وISO، مع توثيق فني كامل يضمن الأداء الآمن، المستدام، والفعال.

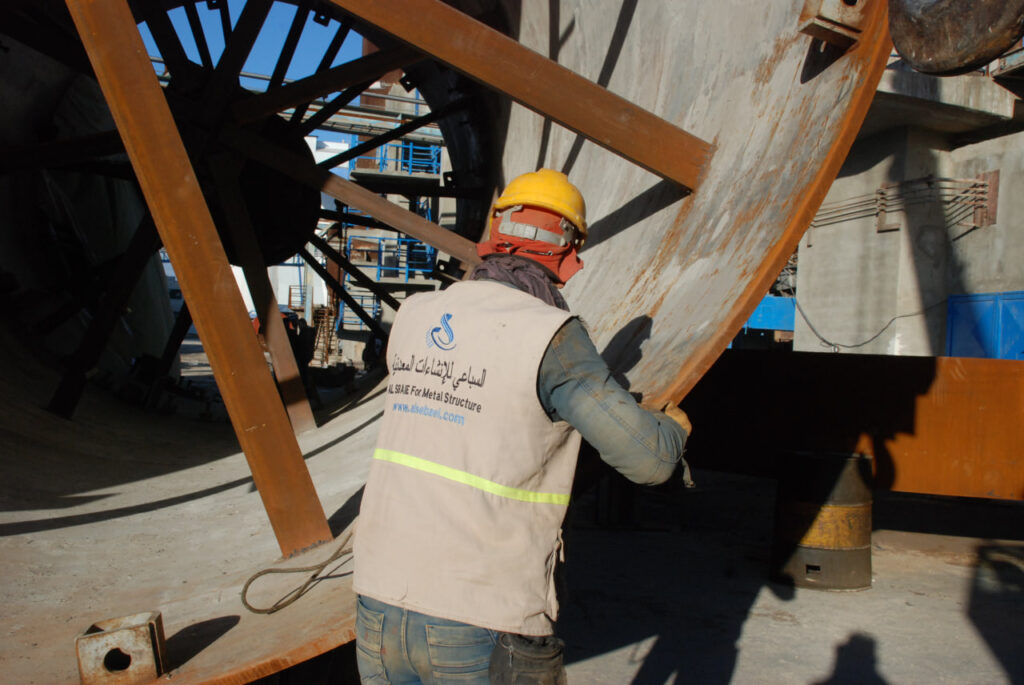

أولاً - تأهيل الأفران الرئيسية

مدة التنفيذ: 7 أشهر

  • دراسة شاملة لحالة الفرن (الجسم، البطانة، نظام الاحتراق والتبريد).
  • تفكيك دقيق للبطانة الحرارية واستبدال المقاطع المعدنية المتآكلة.
  • تجديد كامل لنظام الحرق (فوهة، تحكم، مراقبة)
  • اختبارات ميكانيكية جافة.

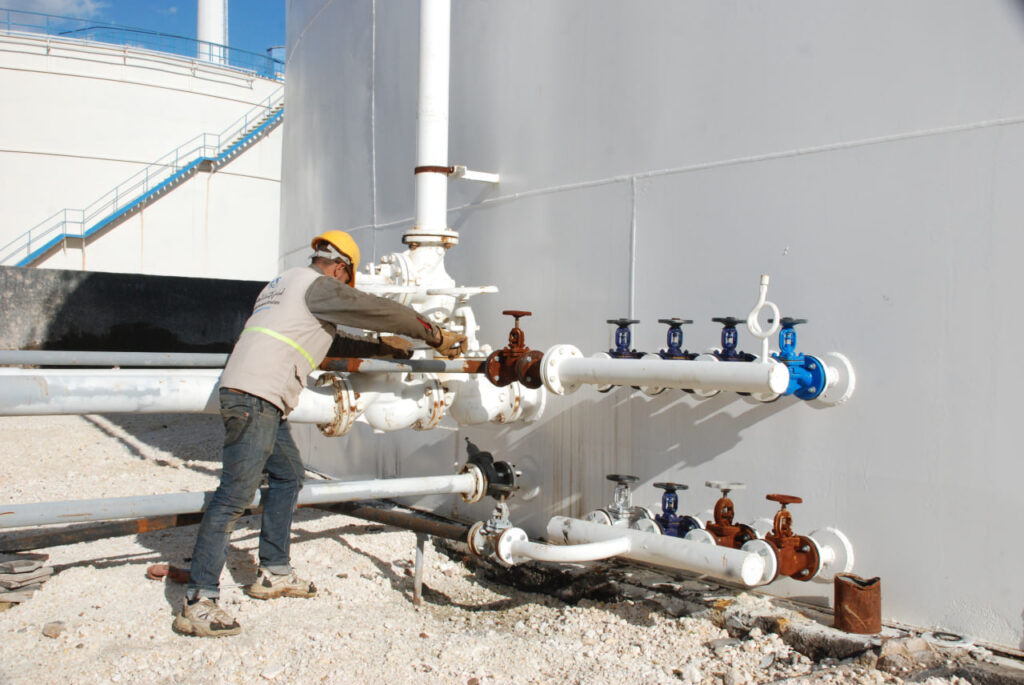

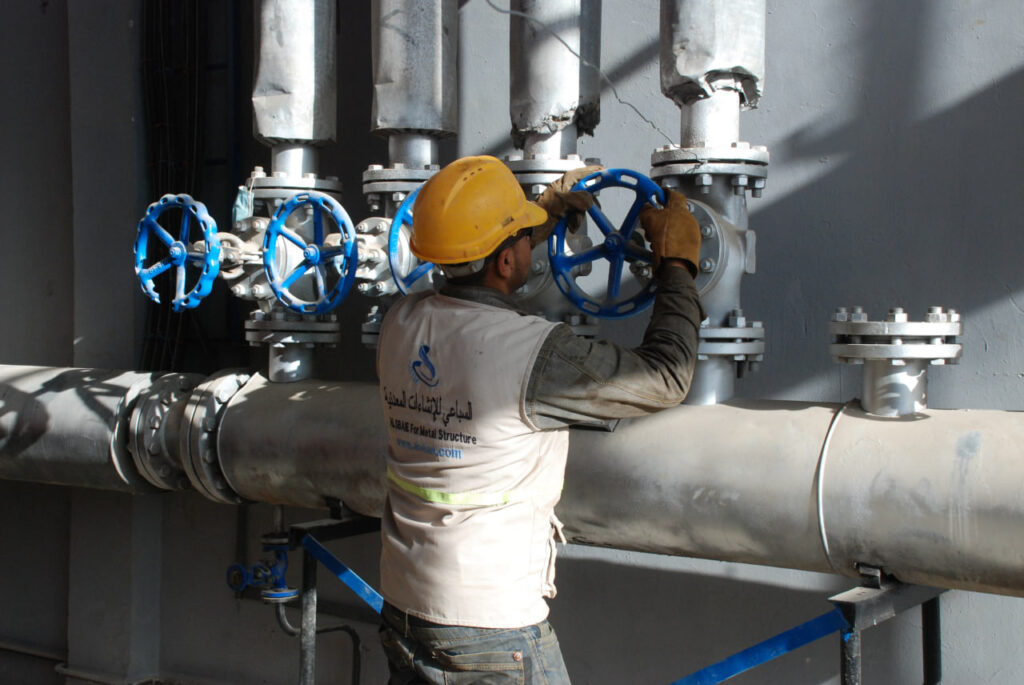

ثانياً - إنشاء خزانات الفيول وشبكة الأنابيب والمضخات

مدة التنفيذ: 4 أشهر

المواصفات: خزانات عدد 3 – قطر 34م × ارتفاع 12م – سعة إجمالية 10,000 م³

  • تصميم وتصنيع الخزانات وفق معايير API 650/653 و ASME B31.3.
  • تركيب شبكة أنابيب (من 2″ وحتى 12″) مع عزل حراري ووصلات مرنة.
  • تركيب مضخات فيول من نوع Gear/Screw  بنظام تشغيل مزدوج.
  • اجراء الاختبارات الهيدروستاتيكية للخزانات.

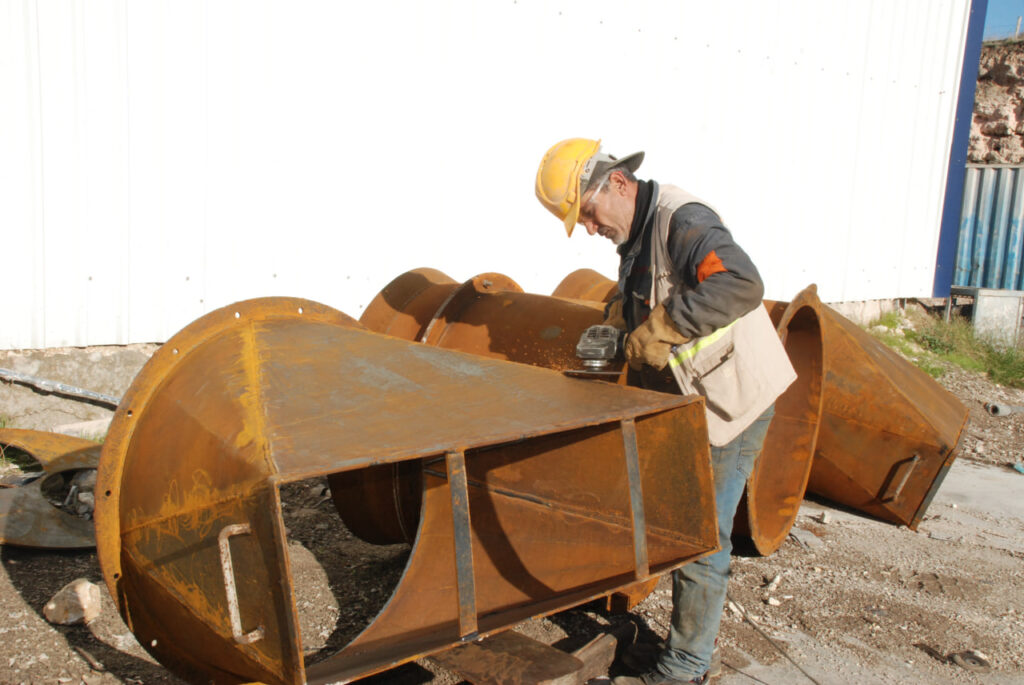

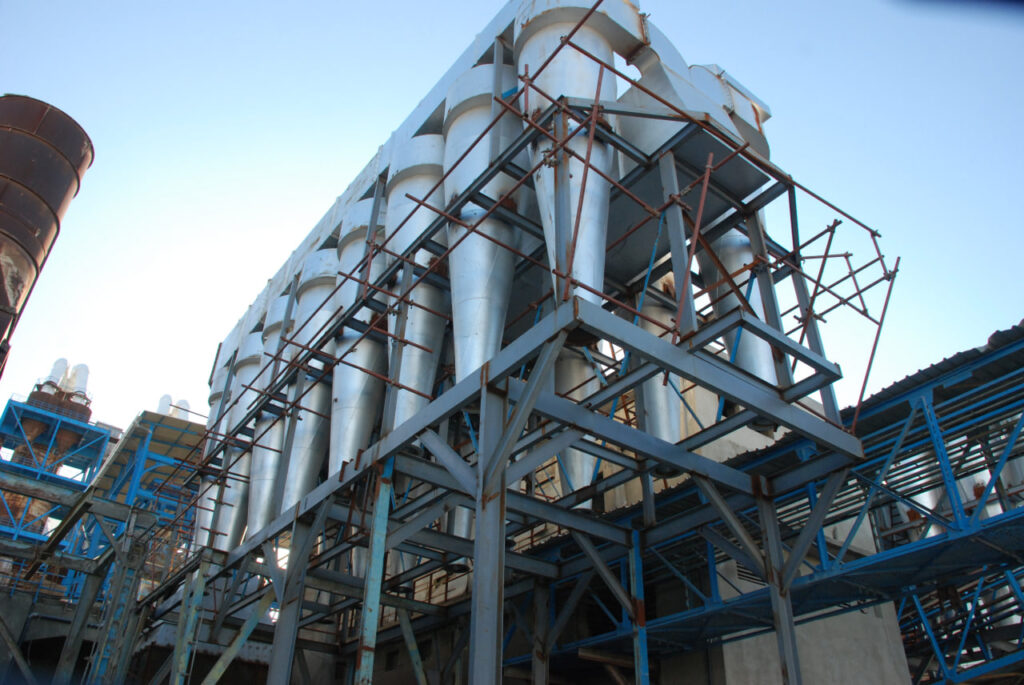

ثالثاً - إنشاء وحدة متعدد السيليكون

مدة التنفيذ: 7 أشهر

  • تصميم وحدة السيكلون وفق سعة الإنتاج وخصائص الغازات.
  • تصنيع وتركيب سيكلونات فولاذية مقاومة للحرارة.
  • إنشاء منصات صيانة وأعمال مدنية متكاملة.
  • عزل حراري واختبارات كفاءة تفوق 90%.

رابعاً - تأهيل قسم المواد الأولية

مدة التنفيذ: 3 أشهر

  • تفكيك وتنظيف شامل للسيور، المغذيات، والغرابيل.
  • تركيب سيور جديدة مع بكرات مُحاذَاة ونظام تنظيف فعّال.
  • تجديد الكسارة ووحدة الغربلة لتحسين كفاءة التغذية.
  • تشغيل تجريبي متكامل (Dry Run) وضبط المعايير التشغيلية.

خامساً - تأهيل قسم التعبئة

مدة التنفيذ: شهرين

  • تركيب ماكينة تعبئة حديثة بدقة ±50 غرام.
  • تكامل مع أنظمة التغذية، التحكم، والتفتيش.
  • تشغيل تجريبي ومحاكاة إنتاج فعلي.

سادساً - تأهيل الفلاتر الهوائية

مدة التنفيذ: شهرين

  • تفكيك وتنظيف أنظمة الترشيح (Bag Filters / Cartridge).
  • تركيب أكياس ترشيح جديدة من مواد Nomex وPPS.
  • تجديد نظام النفث العكسي وإصلاح التسربات.
  • اختبارات تشغيل وضغط مع توثيق أداء دقيق.

سابعاً - تأهيل مطاحن الإسمنت

مدة التنفيذ: 70 يوماً

  • استبدال البطانة الداخلية بأخرى مقاومة للتآكل.
  • تجديد الفاصل الداخلي ونظام التوزيع.
  • صيانة وتركيب وحدة القيادة وعلبة السرعة.
  • اختبارات تشغيلية مع توثيق الأداء.

ثامناً - تأهيل وحدة الضواغط الدوارة

مدة التنفيذ: 45 يوماً

  • صيانة شاملة للضواغط من نوع Screw وRotary Vane.
  • استبدال المحامل، الموانع، والريش التالفة.
  • تنظيف كيميائي داخلي وصيانة نظام التزييت.
  • اختبارات أداء تحت الحمل (ضغط، تدفق، حرارة).
